悦来智慧岛“诞生记”

2022年05月13日 09:00 来源:重庆悦来投资集团  阅读量:

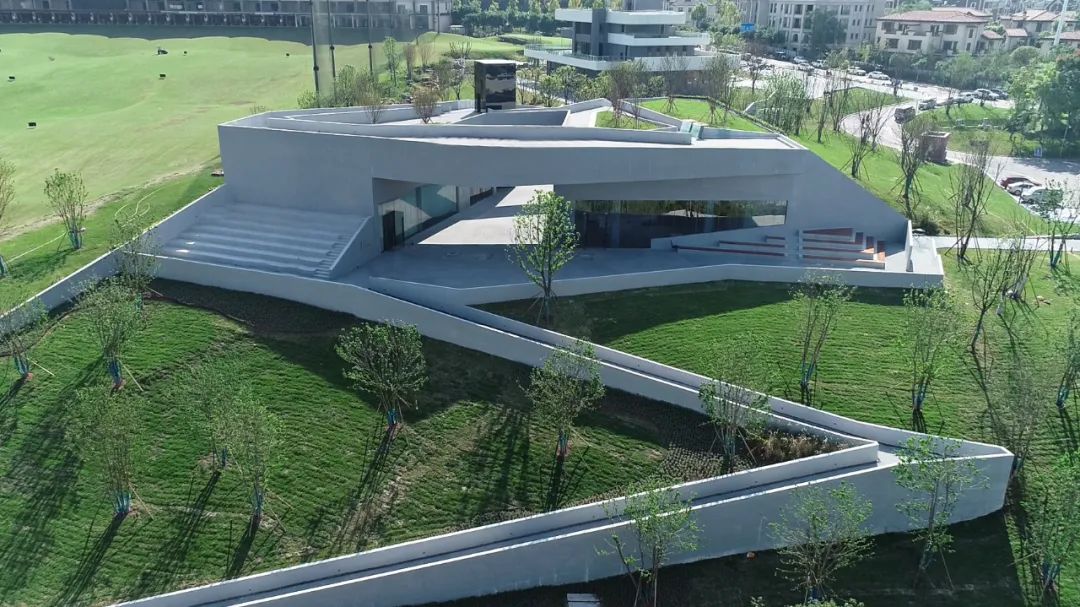

五月的悦来国际会展城满眼青绿,悦来会展公园树木葱茏,一栋清水混凝土建筑引人注目,灰白色的外观线条感十足,盘踞于山顶,富有艺术感的外型与周围环境相得益彰,这便是集数据中心、指挥中心、运营中心、创新中心、文史数字档案馆等功能于一体的城市“智慧大脑”——悦来智慧岛。

作为重庆智慧场景应用新地标,悦来智慧岛承载着悦来国际会展城城市阳台、智慧城市运营管理、会展服务保障、数字文史档案储存等重要功能。


“5月20日开工,将全力冲刺,完成百日攻坚!” 悦来智慧岛建设党员突击队队长李彤在两江新区2021改革开放一线党员突击队接旗仪式上郑重表态,悦来智慧岛百日攻坚战也由此拉开序幕。

党建引领,科学配合

并不充裕的工期给项目建设带来巨大挑战,一个凝心聚力的团队在此时显得十分重要,悦来智慧岛项目立即成立党员突击队,悦来投资集团智慧城市事业部部长李彤担任队长,基础设施事业部(重点项目办公室)副部长傅洁担任副队长。队长李彤毕业于计算机专业,脑子里有一套“理工男”的逻辑思维,他所在部门负责智慧岛大数据智能化的应用场景搭建;副队长傅洁是退伍军人,办事严谨讲纪律、有效率,又长期从事项目建设管理工作,施工组织经验丰富,他所在部门负责智慧岛土建施工。

李彤和傅洁联手带领的党员突击队便是悦来智慧岛项目的核心团队,这支不到10名队员的突击队加上三百名施工人员,在智慧岛建设的艰巨任务面前,凝心聚力,多方协作,合力攻坚。

为了保质保量完成这项“急难险重”任务,悦来智慧岛党员突击队依靠“党建+”和多项科学工作模式,发挥刻苦钻研精神,把党建工作转化为项目建设的动力,围绕工程项目、瞄准工作目标,让项目优质高效推进。

紧密协作,有效沟通

为保证项目以最快的速度推进,李彤和傅洁既分头行动又紧密合作。项目前期,傅洁带领土建施工团队率先开工,李彤带领的智慧部则立刻投入大数据智能化应用场景搭建的方案设计、工程测评等准备工作当中,两条工作线同时推进,最大效率保证工期按时推进。

多个班组交叉作业在智慧岛建设过程中是常态,最多的时候有十一个班组同时进行施工作业,沟通协调就成了建设过程中一个重难点。为避免出现钟摆效应,傅洁坚持一根指挥棒原则,集中管理促统一,全面统筹保进度。开会成了解决问题的“良药”,除了临时的沟通会,每天下午准时召开的例会既是当天的总结会也是第二天的部署会,当天问题不隔夜,开工必须有计划,如此将庞杂的工作进行拆分,做到建设过程无漏项疑项,正是这样的沟通机制,促成参建各方意见统一,协同作战。

直面挑战,攻坚克难

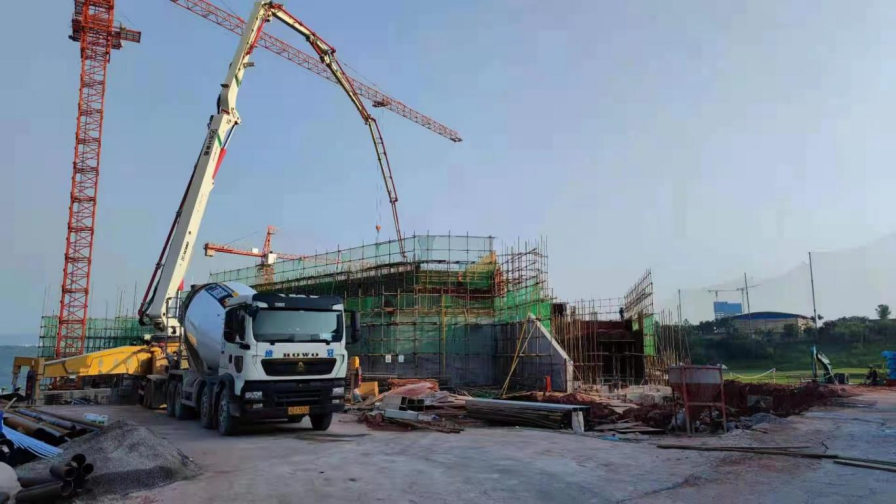

项目一开工就遇到棘手的问题,智慧岛项目所在地地下铺设有地热管道,因为地热管网铺设线路复杂,不具备基础施工的大规模机械旋挖成孔条件,无奈之下只有选择人工挖孔的方式,虽增加了施工难度,但傅洁带领施工人员干劲十足,最终用13天完成孔桩开挖及桩基浇筑工作。

悦来智慧岛项目的建设周期正值夏季,高温、暴雨等极端天气给项目建设带来严峻考验。回忆建设过程,傅洁说建设的每一天他都记忆深刻,因为“每天都在斗智斗勇,每天都在迎接挑战”。既要保证安全施工还要尽可能给后面智慧设备安装预留时间,责任和压力让傅洁在整个建设过程中没有一刻松懈,“最怕的就是半夜接到电话,一接肯定就是大事。”现实总是不按常理出牌,在一个暴雨夜晚,凌晨一点左右傅洁被一通电话叫到现场:

“今晚如果不浇筑完成,后续工作无法开展,耽误进度谁负责?”“这么大的雨怎么浇筑,雨水渗入混凝土中,工程质量怎么保证,施工安全怎么保障?”傅洁赶到现场看见现场施工人员争成一团,原来是因为那晚原本计划进行的墙体混凝土浇筑工作被突如其来的暴雨打乱了节奏。如果当晚不浇筑,后续施工全部停摆,直接耽误七天甚至更长的工期;可是如果冒雨浇筑,过量的雨水会导致混凝土强度降低,工程质量也就得不到保证。面对这个棘手的问题,傅洁在详细考察现场情况后,立即召开现场会,大家一起商议,最终决定:继续浇筑!人工搭一张足够遮雨的天幕。

于是一张长16米,宽4米的天幕升起来,由三十几名施工人员站在高处徒手支撑幕布,给浇筑墙体撑起一把“巨型雨伞”,其他施工人员进行浇筑工作,以此轮换。经过七十几名施工人员通宵奋战,终于合力完成了墙体的浇筑工作。

用心用情,安全施工

项目建设处于炎热夏季这一特殊时期,李彤和傅洁在加强协调各参建方工作的同时,更加注重施工人员的身心承受力。

炎热的天气加上紧张的工期, 24小时轮班连续作业的施工人员,经受着高温天气与施工压力的双重考验。出于安全施工考虑,项目组调整了夏季高温作业时间,采取“做两头、歇中间”的作业制,避开11:00-16:00高温时段,合理安排施工时序抢抓工期,长期准备清凉饮品和防暑降温药物等物资保证施工人员的身体健康。虽有多项防暑措施,但酷暑天气和高强度的施工作业还是让部分施工人员出现畏难情绪,加上正值农忙收割时节,出现了施工人员脱岗的现象,最严重的情况是有些施工人员半夜就要收拾东西离开项目。凌晨接到消息,李彤和傅洁立刻赶到现场“留人”,仔细聆听施工人员的心声,跟每一个人沟通,做大家的思想工作,尽全力挽留。

到项目建设后期“冲刺”阶段,疫情分散发生,施工人员紧缺问题再一次成为难点。傅洁回想起当时的情况,依旧记忆深刻,眼看项目施工人手不足,“我能做的就是尽可能找增援力量,一定要完成建设任务!”傅洁没有被困难击退,找不到施工人员,他就一方面协调自己手里其他项目上的施工人员,另一方面又跟集团商量想办法,多方协调后施工人员的问题最终得到解决。


“当时的建设过程因为天气原因确实增加了很多挑战!”智慧岛项目代表宁龙回忆到,智慧岛负一层施工的时候,一米的高度让施工空间十分狭窄,没有空调,甚至连风扇都不容易进去,施工人员只能弯腰作业,闷热加上噪音,施工人员的耐力备受考验。宁龙担心工程进度的同时,也担心施工人员的安全,于是通过增加休息频率和轮流作业等方式确保施工人员的人身安全。正是因为项目建设过程中的用心,才让悦来智慧岛项目建设全过程无一起安全事故发生。

刻苦钻研,探索创新

要让智慧岛从图纸变为现实,还需要注入“智慧”的灵魂,才能让悦来智慧岛真正成为悦来国际会展城的智慧城市运营中心。

与传统项目不同,悦来智慧岛项目以“艺术与智慧结合、科技与创意共融”为布局思路,对新科技新产品的要求高,这也要求建设人员在工作中要“跳”出来,思维要“打开”,面对一系列问题,李彤和队员更多的是通过学习和钻研来“破题”。

“我们本身没有太多的经验,加上当时也没有一个模板可以参考,需要我们做大量的学习,并结合我们的实际进行创新。”李彤讲到。项目时间紧迫,他坚持一边学习,一边带领团队结合实际钻研,最终明确悦来智慧岛的建设方向:深挖智慧应用的场景,提升体验感。

为实现以大数据智能化引领城市发展的构想,李彤和队员们深挖细节,为交出一套满意的原型图设计方案,不舍昼夜跟设计方斟酌讨论方案,在场景的配色上、BIM模型的美观和还原度上精益求精。在数据融合上更是发扬了“死磕”到底的精神,悦来智慧岛数据整合了城市交通、城市管理、海绵城市、地质情况、区域监控等多方面的数据,这些数据系统不同,标准也不统一,而“数据融合” 是实现大数据智能化的必经之路。李彤和队员们潜心钻研,不断探讨,很快梳理出悦来国际会展城数据共享清单,打通内外网实现数据的融合和应用,打破各个系统之间的数据壁垒,从而解决系统独立、数据共享的问题,又通过大量调研,在系统建设开发工程中,统一系统架构、数据库结构和接口标准,不仅实现数据整合联通,还能满足后期二次开发和更新迭代。


在李彤和队员的合力钻研下,悦来智慧岛大数据系统日益强大,悦来国际会展城各类数据实现了智慧联通,智慧岛数字场馆系统也入选2021年全国数字孪生城市最具潜力案例。

在这场悦来智慧岛建设的百日攻坚战里,整个团队拥有高度统一的信念、攻坚克难的决心,以科学创新的手段管理项目,以勇于挑战的精神携手并进。

悦来智慧岛项目团队秉持不放松、不放弃精神,用5700吨钢筋、6400方混凝土、800方清水混凝土铸造出悦来“智慧大脑”的外壳,又用大数据智能化系统为项目注入“灵魂”,搭建起悦来智慧城市基座,通过最前沿的大数据可视化技术手段,用“看得见的数据、能体验的场景、可预期的价值”,首次实现了现有系统的高度集成,城市各类数据联通,充分展现了“为产业赋能、为管理增效、为经济加速”的智慧城市管理逻辑。

下一步,悦来智慧岛将以丰富的智慧应用场景、安全高效的运营机制、先进完善的标准体系,助力悦来国际会展城建设“智慧创新引领区”。悦来国际会展城也将不断深耕智慧城市建设,让城市管理更智慧、更高效,聚力打造高品质生活宜居地,成为“山清水秀、美丽之地”的山水城市“样板间”和“近者悦、远者来”的开放城市“会客厅”。
